Energinet sætter strøm til den grønne omstilling på Lolland

Energinet er nu blevet færdige med et nyt projekt på Lolland. Selskabet har gang i en lang række projekter landet over, for det haster med at få udbygget elnettet. Arkivfoto: Energinet
Energinet har afsluttet en større udbygning af elnettet på Lolland, hvor både sol, vind, Femern-forbindelsen og et kommende biogasanlæg tegner billedet af en landsdel midt i den grønne omstilling.
Der er sat strøm til en ny og vigtig del af den grønne infrastruktur på Lolland.
Energinet har afsluttet en større udbygning af elnettet på øen, hvor cirka 30 kilometer nye 132 kV-jordkabler og tre nye højspændingsstationer nu er gået i drift. Det oplyser Energinet.
Dermed er der skabt bedre muligheder for at transportere den vedvarende energi fra områdets mange solcelleanlæg og vindmøller videre ud til forbrugerne.
Udbygningen omfatter tre nye højspændingsstationer: én nær Femern Bælt-forbindelsen, én ved Rødby og én ved Gloslunde sydøst for Nakskov. Stationerne er koblet sammen med nye jordkabler, som også forbinder anlæggene med den eksisterende station Vestlolland ved Nakskov.
En væsentlig forstærkning
Ifølge Energinet er projektet en væsentlig forstærkning af elnettet i et område, hvor produktionen af grøn strøm allerede fylder meget – og hvor behovet for både produktion og forbrug af energi ventes at vokse i de kommende år.
- Med udbygningen på Lolland har vi skabt mere plads i elnettet, så den grønne strøm kan komme ud til forbrugerne. Vi står nu klar til at transportere mere vedvarende energi – også når nye store el-forbrugere som Femern-forbindelsen kobles på, siger administrerende direktør i Energinets Eltransmission, Nina Høegh Jensen.
Projektet har dog ikke været uden bump på vejen. Kabelarbejdet blev omkring ét år forsinket, blandt andet fordi Energinet ikke kunne indgå frivillige aftaler med alle de lodsejere, der skulle lægge jord til projektet.
Det endte med ekspropriationssager for omkring halvdelen af lodsejerne, inden der siden blev indgået forlig med alle berørte lodsejere.
Flere udfordringer undervejs
Selve kabellægningen begyndte i 2025, men tekniske udfordringer betød, at arbejdet ikke kunne afsluttes samme år. Da vinteren satte ind, manglede der fortsat cirka syv kilometer kabler mellem den nye station ved Gloslunde og station Vestlolland ved Nakskov.
Ifølge Energinet lykkedes det dog at holde den reviderede tidsplan. Arbejdet blev genoptaget i midten af marts, og på blot en måned blev de sidste kabler lagt i jorden.
- Vi måtte ligge stille hen over vinteren. Til gengæld gik det hurtigt, da vi kunne komme i jorden midt i marts. På kun en måned fik vores entreprenører lagt de sidste kabler i jorden. Vi har udført højspændingstest, og i denne uge er vi gået i drift og er nu i mål med det hele, siger Carsten Stenløkke Højbjerg, der er projektleder i Energinet.
Han peger samtidig på, at anlægget også får betydning for den kommende Femern Bælt-forbindelse.
- Det betyder også, at vi er klar til at forsyne Femern Bælt-forbindelsen, når den står klar og får brug for strøm til jernbanen, belysning, betalingsanlæg og så videre, siger han.

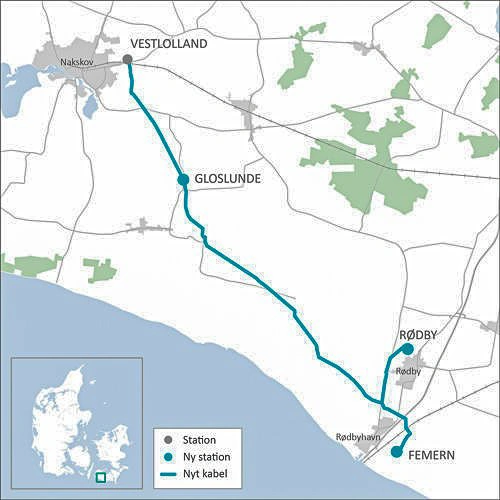

Energinets nye kabelanlæg på Lolland forbinder de nye højspændingsstationer ved Gloslunde, Rødby og Femern med den eksisterende station ved Vestlolland nær Nakskov. Anlægget skal gøre det muligt at transportere mere grøn strøm fra området videre ud i elnettet. Kort: Energinet
Også biogas på vej
Udbygningen af elnettet er endnu et tegn på, at der er fart på den grønne omstilling på Sydhavsøerne. Lolland er allerede et område med betydelig produktion af vedvarende energi, og i de kommende måneder kommer endnu et grønt energiprojekt efter planen til.
Ifølge avisens oplysninger er det planen, at Shell Biogas åbner det nye biogasanlæg på Lolland, der er under ombygning, i løbet af september måned.
For lodsejerne langs kabelstrækningen er arbejdet dog endnu ikke helt usynligt. Energinet oplyser, at de sidste køreplader fjernes i løbet af den kommende måneds tid, og at jorden reetableres, så arealerne kan afleveres tilbage. Lodsejerne får erstatning for mark- og strukturskader.
