Nyt el-kort: Udkantsområder risikerer at mangle plads i elnettets motorveje
Energinet advarer om, at dele af Danmark kan få svært ved at rumme fremtidens elforbrug, hvis nettet ikke udbygges. Kortet viser især røde områder i Nordjylland, Vestjylland og enkelte andre egne, mens store dele af landet fortsat har ledig kapacitet.

Det er ikke længe siden, at der blev åbnet for Vestkystforbindelsen. Men den udbygning forslår som en skrædder et vidst sted, når man ser på behovet for elmotorveje i Danmark. Arkivfoto: Energinet
Der er fortsat plads i eltransmissionsnettet til, at almindelige husstande og mindre virksomheder kan bruge markant mere strøm i de kommende år. Men ikke alle steder.
Et nyt kort fra Energinet viser, hvor der om ti år kan blive pres på elnettets “motorveje”, hvis elforbruget udvikler sig som forventet, og hvis de store projekter, der allerede har skrevet nettilslutningsaftale, bliver realiseret.
Kortet tegner et tydeligt billede: Store dele af Danmark vil stadig have ledig kapacitet, om end begrænset. Men især i Nordjylland, dele af Vestjylland og enkelte områder i det østlige Danmark vurderer Energinet, at der ikke vil være ledig kapacitet uden udbygning af nettet.
På Sjælland og øerne er billedet et andet. Her vil store områder kun have ledig kapacitet, hvis der iværksættes fleksibilitetstiltag.
Et skævt Danmark
Ifølge Energinet er kortet lavet med udgangspunkt i en fordobling af det almindelige elforbrug hos husstande samt små og mellemstore virksomheder. Dertil kommer de meget store elforbrugere og elproducenter, som allerede har indgået nettilslutningsaftaler.
- Vi står i en situation, hvor der mange steder i landet stadig er ledig kapacitet i eltransmissionsnettet til vækst og udvikling hos de helt almindelige elforbrugere, siger Kim Willerslev Jakobsen, direktør i Systemansvar i Energinet.
- Men vi har også områder af landet, hvor eltransmissionsnettet kan blive presset, hvis elforbruget stiger så meget som forventet, og vi ikke samtidig gør noget eller finder nye løsninger, siger han.
Energinet oplyser, at efterspørgslen på kapacitet i elnettet er vokset hurtigt og markant. Den er nu cirka dobbelt så stor som de officielle prognoser og fremskrivninger, som Energinet planlægger udbygningen efter.

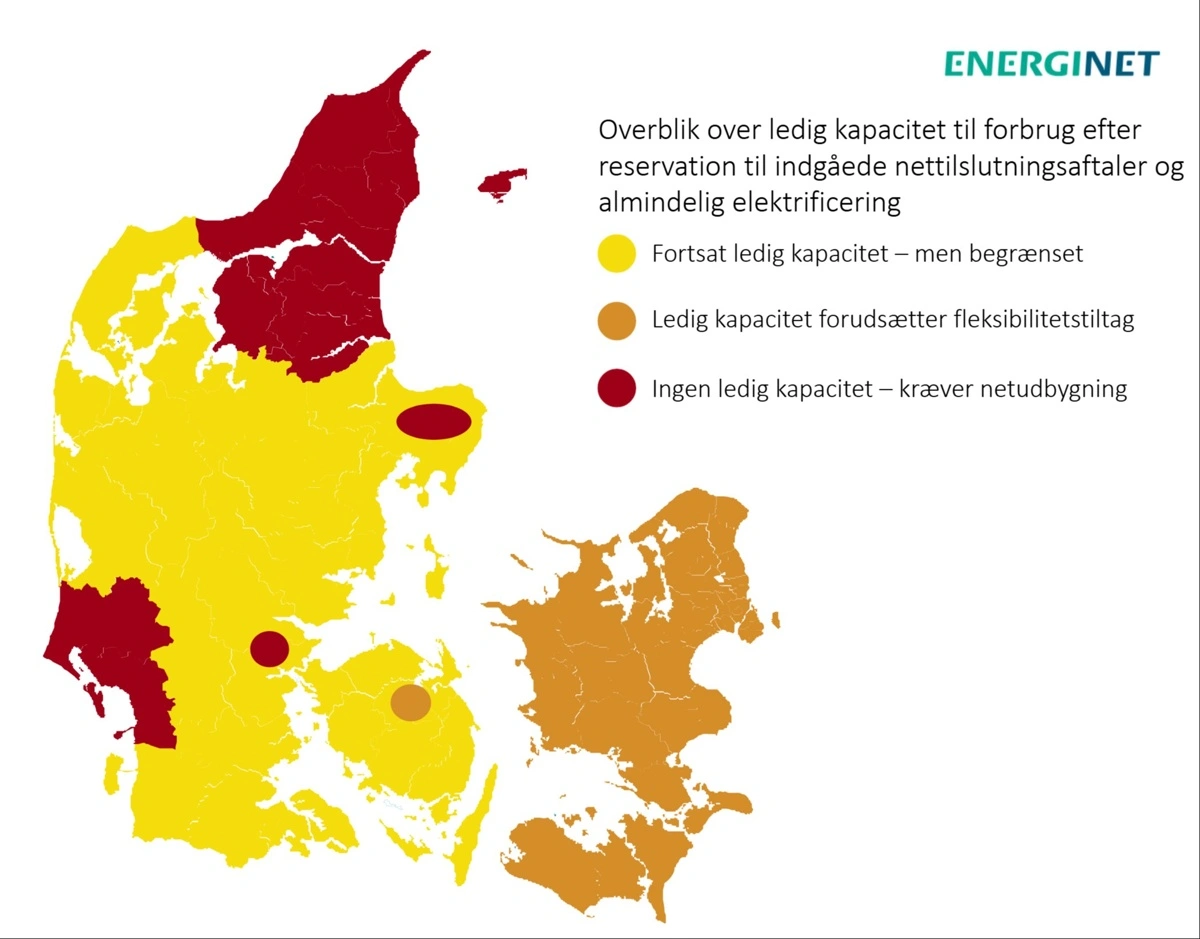

Energinets kort viser, hvor der kan blive pres på eltransmissionsnettet frem mod 2036, når både en fordobling af det almindelige elforbrug og allerede reserveret kapacitet til store projekter regnes med. De røde områder har ingen ledig kapacitet uden netudbygning, mens orange områder kræver fleksibilitetstiltag. Kilde: Energinet
En voldsom udvikling
Alene de seneste to år har Energinet og de lokale elnetselskaber modtaget ansøgninger og forespørgsler om nyt elforbrug svarende til knap 60 GW. Til sammenligning håndterer det nuværende elnet godt 7 GW i den time på året, hvor elforbruget er højest.
Det er især store projekter som datacentre, batteriparker og andre storforbrugere, der presser systemet. Sidste år modtog Energinet i gennemsnit hver tredje dag en ansøgning om tilslutning af en ny storforbruger. Flere af dem kræver ifølge Energinet kapacitet svarende til byer som Kolding, Køge eller Aalborg. De største projekter kræver mere kapacitet end hele Storkøbenhavn.
Den udvikling skaber kø i transmissionsnettet. Det skyldes blandt andet, at det tager lang tid at udbygge elforbindelser på tværs af landet og gennem mange kommuner. Ofte tager det længere tid at bygge selve elnettet ud end at realisere de projekter, som har behov for meget store tilslutninger.
Derfor kan det i nogle områder blive meget vanskeligt at få plads til nye store batteriparker, datacentre og andet stort elforbrug, før transmissionsnettet er udbygget massivtEnerginet understreger dog, at de røde områder på kortet ikke betyder, at almindelige forbrugere står uden mulighed for elektrificering.
Vil kræve bedre net
- Der er plads til meget større elforbrug hos husstande og små og mellemstore virksomheder det kommende tiår- også i de områder, der er markeret rødt på kortet, siger Kim Willerslev Jakobsen.
- Vi har lagt en fordobling af det nuværende almindelige elforbrug ind i. Bliver væksten så stor, kan der opstå områder i landet, hvor der ikke umiddelbart er plads til det hele. Derfor skal vi også nu gøre noget, så vi kan undgå, at vi i fremtiden skal begrænse den almindelige vækst og elektrificering, siger han.
Løsningen er ifølge Energinet både mere net og bedre udnyttelse af det eksisterende net. Det kan blandt andet ske gennem fleksibilitet, hvor kunder belønnes for at bruge strøm, når der er rigeligt med kapacitet, og skrue ned, når nettet er presset.
Energinet har aktuelt knap 200 elprojekter i etableringsfasen rundt om i landet. Den samlede værdi af projekterne er knap 100 milliarder kroner. Blandt de store projekter er udbygning af 400 kV-nettet på Syd- og Midtsjælland med forstærkning ned over Lolland og Falster, udbygning af transmissionsnettet nord og syd for Limfjorden, fordobling af kapaciteten i 400 kV-nettet langs den jyske østkyst mellem Aabenraa og Aarhus samt videre mod Nordjylland og på tværs af Jylland.
